Avanço histórico da Ponte Bioceânica confronta gargalos no acesso brasileiro

A construção da Ponte Bioceânica, uma obra de engenharia monumental sobre o Rio Paraguai, avança a passos largos em sua fase final, prometendo redefinir o mapa logístico da América do Sul. Com a estrutura principal a apenas 69 metros de seu encontro definitivo, a expectativa de entrega para agosto deste ano se mantém. No entanto, o entusiasmo com o progresso contrasta com um desafio persistente: a falta de recursos para as obras de acesso no lado brasileiro, um gargalo que pode atrasar a plena funcionalidade do Corredor Bioceânico até 2027, impedindo que o fluxo de mercadorias e a nova rota encurtem imediatamente a distância para os mercados asiáticos.

Avanço da Ponte: Um Símbolo de Integração em Concreto

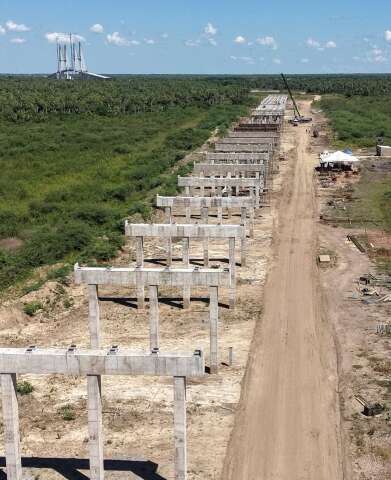

Homens e máquinas operam intensamente, transformando a paisagem de Porto Murtinho, em Mato Grosso do Sul. A ponte principal, peça central de todo o projeto, caminha para a conclusão, com seus dois lados a poucos metros de se unirem sobre o Rio Paraguai. Além da ponte, o complexo inclui a construção de viadutos, passagens de água e um futuro centro aduaneiro robusto, com estruturas para imigração e controle de cargas, essenciais para a fiscalização da fronteira e o dinamismo do comércio internacional. O viaduto de mais de 700 metros, por exemplo, já recebe as primeiras vigas, preparando-se para a instalação das pré-lajes que darão forma à sua estrutura final. Em outros segmentos, as pré-lajes já concretadas recebem os toques finais, enquanto as estruturas de drenagem estão em estágio avançado.

A obra, com investimento de R$ 572 milhões, é financiada com recursos do Novo PAC e executada pelo Consórcio PDC Fronteira, sob a atenta fiscalização do Departamento Nacional de Infraestrutura de Transportes (Dnit). Este investimento maciço reflete a importância estratégica atribuída ao projeto, que visa transformar a região em um hub logístico crucial.

O Desafio do Acesso: Um Nó na Infraestrutura Brasileira

Enquanto o Paraguai acelera a execução de seu lado do acesso, com a pavimentação da Picada 500 – continuação da PY-15 – avançando por 224 quilômetros até Pozo Hondo, a situação no Brasil é de cautela. Segundo João Carlos Parkinson, chefe da divisão de integração de infraestrutura do Itamaraty e coordenador nacional do Corredor Rodoviário Bioceânico, há um déficit de aproximadamente R$ 200 milhões para custear as obras de acesso pela BR-267, que incluem pontes secundárias, um viaduto e terraplanagem, além do setor de controle integrado. Essa lacuna de financiamento, sob responsabilidade do Dnit, ameaça o cronograma completo do corredor, que poderá ser ativado apenas em 2027, um atraso significativo em relação à entrega da ponte.

O Dnit confirmou que, embora as obras de adequação e construção do acesso à ponte em Porto Murtinho estejam em andamento – contemplando a implantação do acesso à ponte internacional, o contorno rodoviário da cidade e a construção do Centro Aduaneiro de Controle de Fronteira –, a execução atual é de apenas 31,73% de um investimento de quase R$ 497 milhões. Paralelamente, a restauração e adequação de capacidade de um trecho da BR-267 (entre os kms 577,8 e 678,1), com aporte de R$ 254 milhões, está em 59,7% de sua execução. Esses números ressaltam a disparidade entre o ritmo da obra principal e a infraestrutura de apoio necessária para a plena operação da rota.

Relevância e Impacto: Transformando o Comércio e a Região

O Corredor Bioceânico, ao ligar os oceanos Atlântico e Pacífico via terrestre, promete uma revolução logística para o Brasil e seus parceiros sul-americanos. A expectativa é que a rota encurte em notáveis 9,7 mil quilômetros o trajeto marítimo das exportações brasileiras para a Ásia. Em termos práticos, uma viagem de produtos para a China, por exemplo, poderia ter seu tempo reduzido em 12 a 17 dias. Essa otimização não apenas diminui custos de frete e prazos de entrega, mas também aumenta a competitividade dos produtos brasileiros no mercado global, impulsionando cadeias produtivas e gerando novas oportunidades de negócios.

Para Porto Murtinho e toda a região do Mato Grosso do Sul, a ponte e o corredor representam uma nova era. A cidade, antes um ponto de passagem, tende a se consolidar como um polo logístico e de desenvolvimento, atraindo investimentos, gerando empregos e dinamizando a economia local. O desafio, agora, é assegurar que a infraestrutura de acesso acompanhe o ritmo da ponte, garantindo que o potencial transformador do Corredor Bioceânico seja plenamente realizado, evitando que a grandiosidade da obra principal seja ofuscada por atrasos nos trechos complementares.

A concretização completa do Corredor Bioceânico é mais do que uma obra de infraestrutura; é um projeto de integração regional que tem o poder de remodelar as relações comerciais e geopolíticas na América do Sul. A união de Brasil, Paraguai, Argentina e Chile através de uma rota terrestre fluida é um sonho antigo que se materializa, prometendo benefícios econômicos e sociais vastos, desde que os entraves burocráticos e de financiamento sejam superados com a urgência que o projeto demanda.
